奉节县甘溪沟小微企业园及配套设施建设项目(EPC)由中建八局承建,地处奉节县城北侧,交通便利,项目依托EPC总承包一体化优势,全过程统筹设计、施工,打造适配创业生产的现代化微企园。


一、设计深度融合,从“源头”了解需求
EPC总承包核心优势是全链条统筹,解决问题的根本不在后期优化,而在项目最前端源头需求吃透,实现工艺、建筑、结构、机电、造价、施工、运维一体化深度融合,做到“一次设计、少变更、快落地、适配生产”。
针对传统工程设计、采购、施工割裂、返工超概痛点,项目前置管控端口,锚定企业生产核心需求,联动工艺、土建、机电、造价、运维全专业协同一体化设计,全流程深度融合锁定建设标准,从源头规避图纸变更,实现项目全程零变更,严控造价、工期与使用功能。
二、混凝土全链条管控,夯实主体结构
源头数字化把关:原材料进场全检,拌合生产接入智能预警平台,配比、拌合数据全程留痕可追溯,从源头杜绝劣质材料与配比偏差。

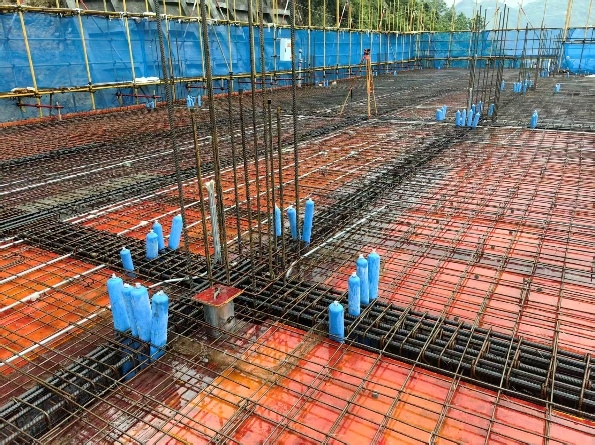

节点物理隔离防缺陷:梁柱核心区采用气囊+收口网双重拦截,根治高低标号砼混浇问题。

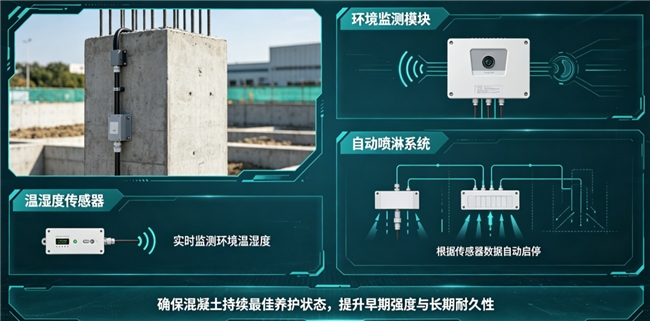

智能养护提质耐久:搭载温湿度传感联动自动喷淋系统,自适应调控养护工况,解决竖向构件养护难题,提升混凝土成型质量与使用寿命。
三、多专业协同前置,打通机电施工全流程管控

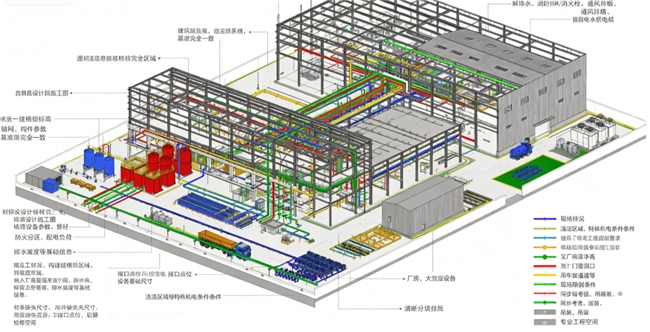

以BIM技术打通机电全流程管控,实现设计、施工、运维无缝衔接:

统一建筑、结构、机电各专业模型轴网、标高参数;对照施工图补齐设备、管线、预留洞口缺失参数,同步考虑大型设备、吊装、通道等特殊条件。。
2、BIM模型深化核心管控环节

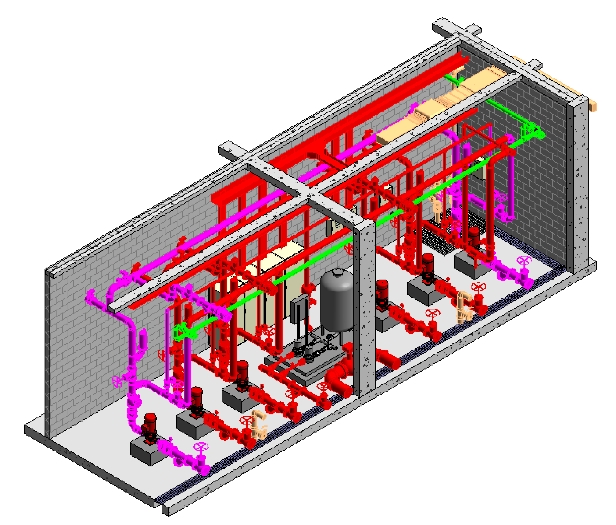

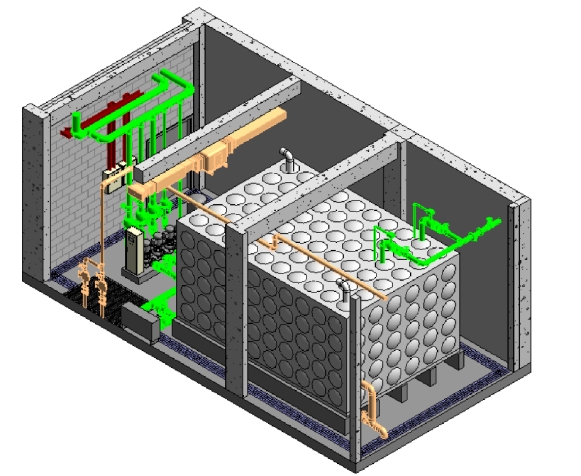

开展三维碰撞检测消除管线冲突,优化管线排布释放厂房净高;精细化深化机房、管井,同步完成支吊架、预留预埋设计,依托模型出图、计量,提升施工效率。
3、联动现场施工闭环落地

(1)三维可视化技术交底,减少施工理解误差;
(2)现场使用点云、放样设备对照BIM模型复核定位,现场变动实时更新模型,保证图模统一;
(3)完工后完善BIM竣工模型,录入设备、管线运维信息,交付业主用于后期厂房运维。
