由中建八局承建的陕煤运电芮城 160MW 风电项目,位于山西运城市芮城县,是当地落实 “双碳” 目标、优化能源结构重点清洁能源项目。项目核准总装机 160MW,规划布置 15 台 7.15MW、4 台 6.25MW、4 台 7.5MW 风机,建成后年均发电量 26273 万 kWh,持续供给绿色电力,助推区域生态保护与经济绿色转型。目前项目抢抓风机基础集中施工,多处基础顺利验收;项目部依托全链条质量管控体系统筹土建、吊装、电气施工,高效推进项目建设。

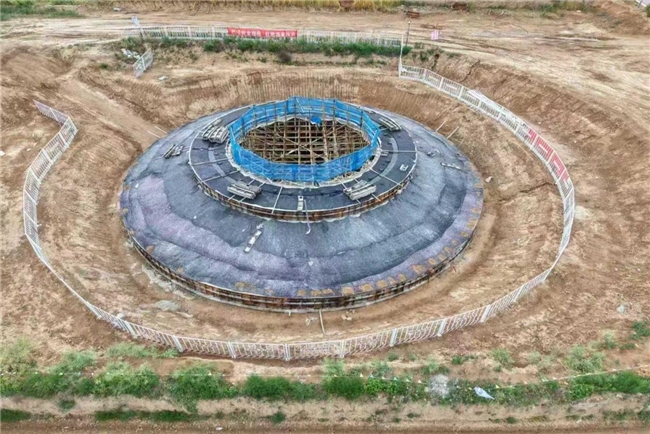

一、样板引路打底,土建工程毫米级精工建造。项目执行 “样板引路、首件验收” 制度,打造风机基础钢筋、大体积混凝土、承台铝模、防渗构造四大实体样板,组织各方对标交底,样板作为施工统一标准。锚栓预埋严格执行平面偏差≤2mm、标高 ±1mm 控制指标,样板联合验收通过后方可开展大面积施工。

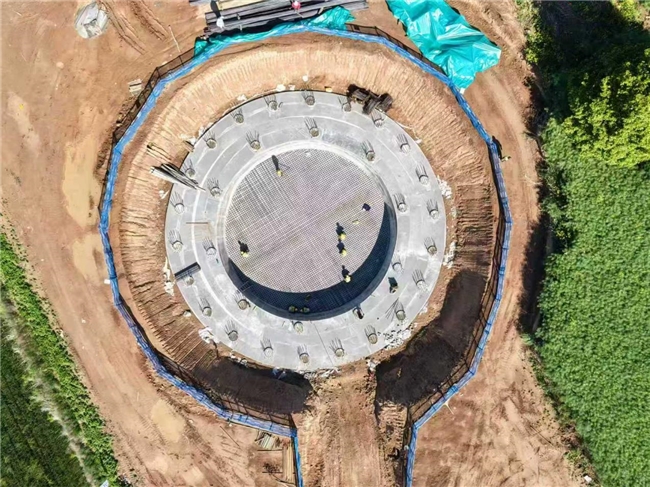

二、高温专项攻坚,筑牢风机基础耐久根基。七月持续高温加大大体积混凝土水化热管控难度,项目部建立混凝土全闭环管控体系。依托标准化智能试验室开展原材料逐批检测;优化高温配合比,掺粉煤灰、缓凝减水剂削减水化热峰值,严控入模温度≤30℃。采用分层踏步浇筑,单层厚度不超 50cm,强化钢筋、锚栓密集区振捣,专人旁站防控冷缝、蜂窝质量缺陷。基础布设测温元件实行 24 小时温控监测,内外温差控制≤25℃,超标及时启动喷淋、保温养护,保障风机基础长期结构安全。

三、全流程闭环质检,压实全员质量责任链条。项目落实 “三检制+工序停检点” 管理,风机基础钢筋、模板、防水、混凝土等关键工序设立强制验收节点,验收不合格严禁进入下一工序。每日实施实体全覆盖实测实量,落实“发现-整改-复查-销项” 质量闭环,7 月问题整改销项率 100%。锚栓预埋、大体积浇筑、防水施工等高风险工序实行技术、监理双岗旁站,全过程影像留存备查。常态化开展质量培训与隐患评比,划分质量责任区,施工质量与班组绩效联动,坚守 “毫米必争” 管控标准。现场同步推进绿色建造,实施建筑垃圾分类处置,升压站采用无机硅隔音地面,优化采光通风减少运维能耗,着力创建低碳示范工地。
四、全周期统筹规划,稳步推进后续各阶段建设。现阶段风机基础施工稳步开展,后续严格按照施工节点推进各项工作:机组吊装阶段,待基础验收合格实施塔筒、机舱、叶片吊装,从严管控法兰、螺栓、垂直度及同心度,落实全过程旁站;电气调试阶段,规范管线敷设,运用 BIM 优化排布,依次完成单机、联调及并网试验;竣工移交阶段,逐项核查各专业施工质量,完善竣工资料,实现达标全容量并网。
下一步,项目部持续压实过程管控,高质量推进剩余风机基础施工,同步推进升压站、场内道路前期筹备,提前编制吊装、电气专项方案,将样板引领、数字管控、闭环验收贯穿施工全过程。项目投运后,充分利用区域风能资源,降低化石能源使用,打造精品风电工程,助推芮城、运城能源结构升级,为地方高质量发展赋能绿色动力。
